委外订单下达后,如果已生成了委外材料出库和委外产成品入库,后因质量等实际问题需要修改加工费,如何操作?
注意:之前旧版本委外订单只允许变更数量而不允许变更单价和金额,而从6.2版本开始,委外订单在材料出库、产成品入库后可允许变更加工费单价、金额,以及计划完工日期。
1、下达委外订单并审核
2、委外订单领料出库
3、委外产成品全部完工入库

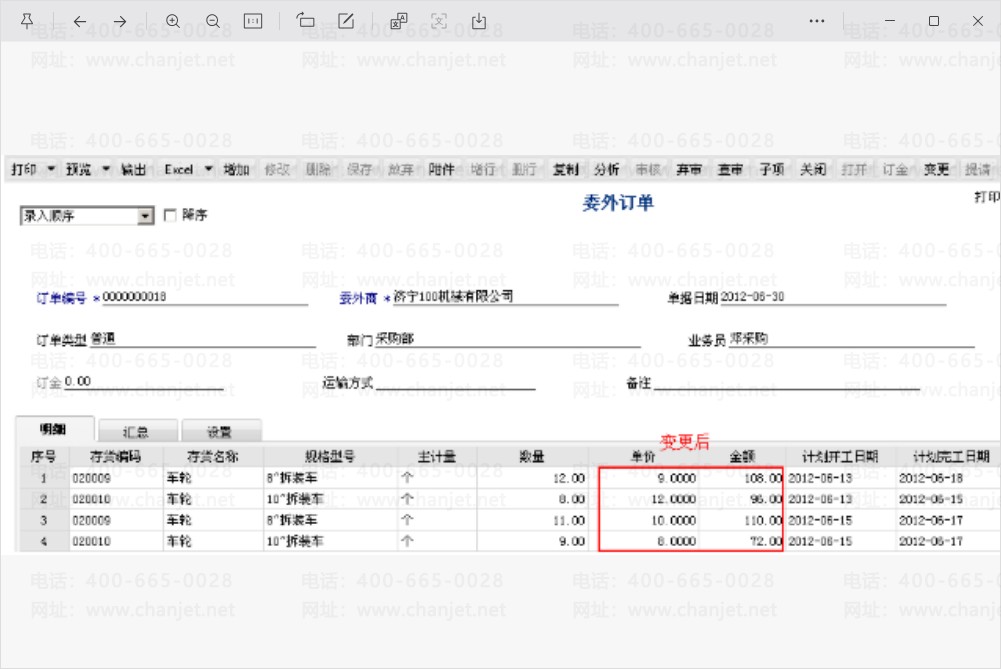

4、完工入库后因发现很多质量没有达到要求降低加工费,故需要变更委外订单加工费单价和金额,点击已审核委外订单标题栏上的“变更”后,可直接在表体输入新的单价也就是加工费
5、查看变更价格和金额后的委外订单注意:计划开工日期不能变更,但是计划完工日期能变更。
