1. 项目立项与基础设置
在项目开始阶段,需在系统中建立项目档案。
-
建立项目:进入“项目管理”模块,点击“新建项目”。需填写项目名称(如“宏创公司数控机床安装项目”)、预计工期、负责部门及负责人等信息,保存后进行审核。
-
项目分类:如需新增分类(例如“工程设备安装”),可在项目合同模块的项目历史记录中增加分类,再进行项目建档。
-
科目辅助核算:为便于后续财务归集,需在基础信息-科目中,对相关费用科目(如管理费用-运输费、招待费等)以及应收/预收账款科目,建立“项目”或“往来单位”的辅助核算。
2. 项目预算编制
项目立项后,需进行预算编制以管控成本。
-

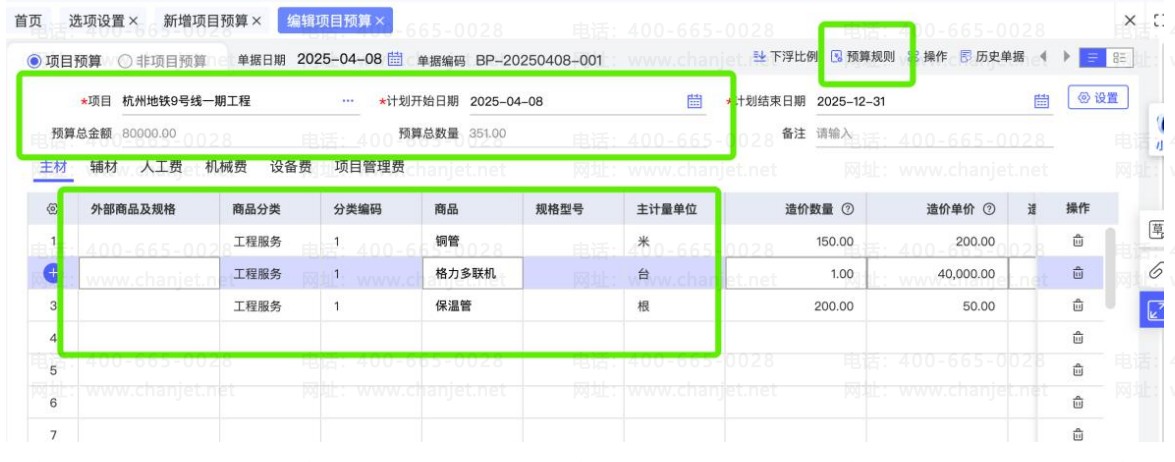

新增预算:进入项目预算功能,选择需预算的项目及对应商品。
-
预算导入:如果是外部软件(如广联达)导出的预算模版,可通过智能导入功能直接导入系统。
-
预算管控:系统支持设置管控方式,例如对“采购申请单”和“材料出库单”进行数量和金额的双重控制。
3. 合同签订与收款计划
项目立项后,需签订收入合同并关联项目。
-
新建合同:在“项目合同”模块新建收入合同,关联已立项的项目。合同标的可包含实物商品或劳务性质的服务。
-
收款计划:根据合同规定的阶段(如设计完成、安装验收、质保期结束等)设置收款计划与开票节点3。例如,项目阶段款收取后,财务需做收款单关联项目并核销合同金额。
4. 业务执行与用料管理
在项目执行过程中,涉及物料领用、采购及生产等业务。
-
材料领料:项目部门根据需求,在“库存核算”模块新增材料领料单,必须关联具体的“项目”名称,将领料成本归集到项目上
-

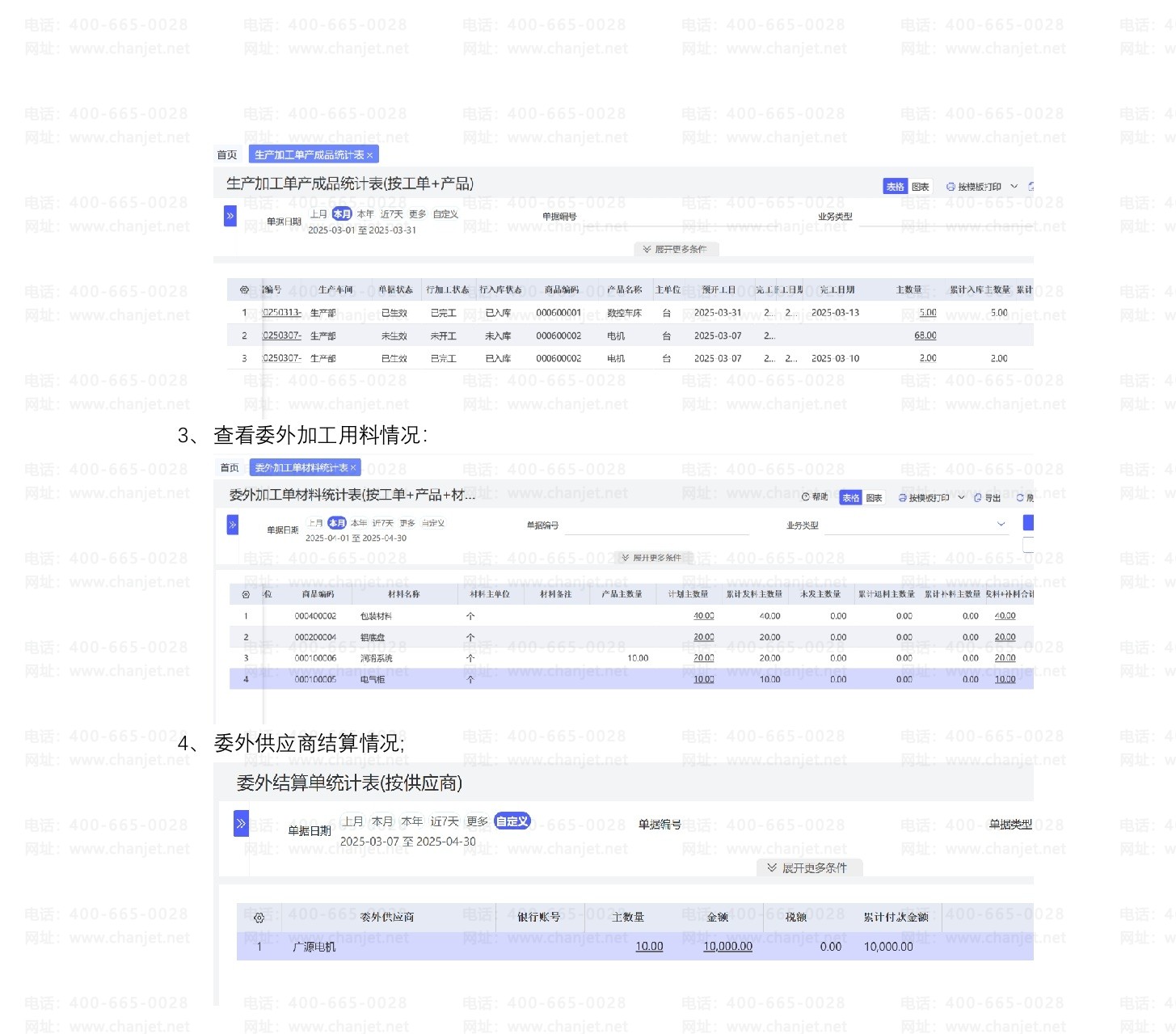

生产与委外:对于定制化设备,需根据销售订单进行生产排产、齐套分析(分析物料缺料情况),并据此生成采购订单或安排委外加工2。针对定制产品成本核算,可对存货设置“个别计价”方式,并启用批次管理,以保证每批订单成本的准确性5。
-
进度汇报:项目负责人需通过“项目执行单”汇报各阶段(如设计、采购、生产、安装)的完成情况,并上传相关资料(如设计图纸),通知财务及相关部门
5. 财务核算与凭证生成
项目执行过程中的费用、收入及往来款项需生成财务凭证。
-
费用归集:将项目执行中发生的运输费、住宿费、招待费等支出,通过费用支出单生成凭证。需在凭证配置中将费用科目准确对应(如将往来费用科目修改为管理费用-办公费等),并归集到项目辅助核算。
-
收入与往来确认:
-
收款入账:财务收到项目款项后,做收款单关联项目和往来客户,生成凭证将应收或预收归集到对应项目
-
暂估入库:月底对于已入库但未收到发票的采购业务,需在“总账管理-凭证智能中心”生成暂估凭证。
-
收入成本确认:月底对已销商品确认收入并结转销售成本,生成相应凭证
-
期末处理:期末需进行损益结转,并检查未入账业务,通过凭证中心统一生成凭证
