5.1.1 业务单据预算管控范围
项目预算涉及以下业务单据:
采购类单据:采购申请单、采购订单、支出合同
库存类单据:材料出库单、其他出库单
采购申请单、支出合同、支出确认单
费用报销单、费用支出单
具体预算管控设置方法参见:【项目预算单】--【预算规则】
在预算有效期内(执行开始时间/结束时间),在受控单据预算控制时机判断该项目的数量/金额>可用预算数量/金额,执行预算控制。
预算可用金额/可用数量计算公式:
材料采购预算:可用预算数=预算数-占用数(采购申请单)-执行数(采购订单+支出合同)
材料出库预算:可用预算数=预算数-执行数(材料出库单+其他出库单)
可用预算数=预算数-占用数(采购申请单)-执行数(支出合同)
可用预算数=预算数-占用数(支出合同)-执行数(支出确认单)
可用预算数=预算数-占用数(报销单)-执行数(费用支出单)
注意事项:
数量的计量单位为主计量单位。 当同一项目,在有效期内,不允许有多张预算单。
非项目预算主要应用于统采统配的场景。如对辅材进行集中采购,做非项目预算。辅材使用时,通过项目的材料预算,控制领料出库到具体项目上。
非项目预算在预算管控时,只判断商品&费用,不指定项目。
Web 端、手机端预算受控业务单据同样有效。
预算执行为实时管控,管控时机详见【项目预算单】--【预算规则】。
系统实时跟踪预算执行情况。当预算执行量达到用户设置的预警阀值时,给出预算消息提醒。
操作步骤:

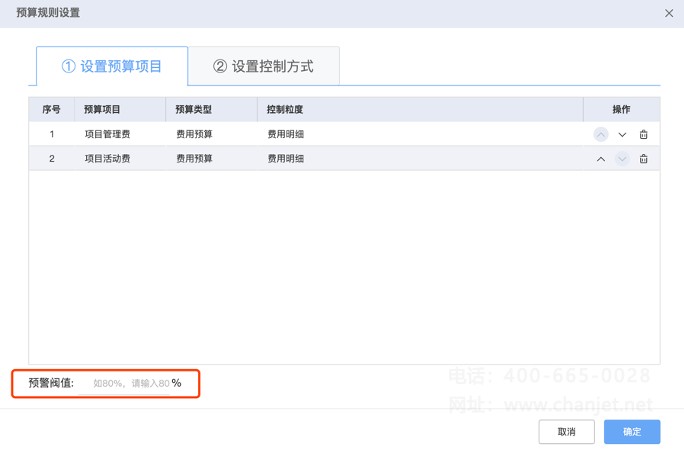

(1)预警阀值设置
【项目预算单】--【预算规则】-【设置预算项目】中,设置“预警阀值”。
(2)在预算受控业务单据执行后,系统自动根据预算执行情况,当执行量超预算时,给出超预算提醒。
